——中國二十二冶黑龍江雙城風電項目復工生產紀實
    發布日期:2020-04-17
新冠肺炎疫情來勢洶洶,使眾多工程項目原有施工計劃和進度安排延后,施工成本增加。中國二十二冶黑龍江雙城風電項目所面臨的局面亦是如此。為扭轉不利局面,化被動為主動,項目部在爭取到可復工通知的第一時間進場,一方面嚴格按照所在地政府和公司規定做好復工復產防疫工作,另一方面立即召開動員討論會,針對工程現場狀況制定更為細致的安排,決定搶在當?shù)貎鐾翆尤诮馇埃M一切可能加快風機吊裝速度效率,并提前進入土建施工階段,與風機吊裝施工雙管齊下。
爭分奪秒搶進度
雙城風電項目施工現場地質特征為軟土淤泥性質,由于疫情影響,錯過了冬季吊裝的最佳季節,隨著氣溫升高,積雪和凍土層融化速度加快,吊裝平臺和道路難以滿足大型吊裝設備對土地承載力的要求,極易導致車輛濕陷、側翻等安全事故,必須用石子進行深度換填。眼前的困難難不住久經考驗的風電人。項目部針對路況問題,多次組織技術人員去現場考察情況,經過承載力測算和詳細討論,最終確定仍有半個月左右的機會期,必須搶在承載力快速下降前緊密安排施工,盡一切可能加大吊裝力度,搶抓工程進度,節約成本。拼搶工期的號角已經吹響。哈爾濱春季的白天多是大風天氣,很多時候難以滿足風機吊裝的安全要求,而夜間風力較為平靜,項目部為加快施工進度,經過深思熟慮,在與廠家技術人員等各方商討后,制定夜間施工方案,開展夜間風機吊裝工作。工作時間雖然延長,但氣溫也低,加班加點不可難免,但所有人心里沒有抱怨,而是以飽滿的熱情投入到工作中。

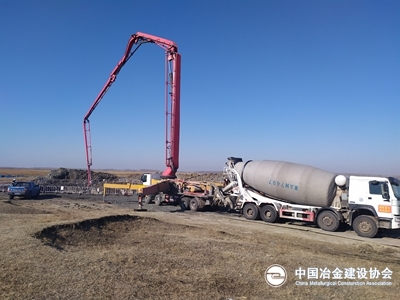

鋼筋和電纜套管連接制作是混凝土澆筑的前提。為加快施工進度,現場制作隊伍采取兩班倒作業,加快鋼筋制作速度和效率,技術質量人員駐守現場,隨時進行指導和檢查,保證施工質量與安全。項目部其他成員則主動要求在無特殊事項的情況下全天候駐守現場,更加快速及時地解決施工中遇到的問題,提升效率,把疫情耽誤的時間搶回來,把損失補回來。此外,土建作業因地制宜,多臺挖掘機聯動,9號、10號基坑同時開挖,項目部還積極與商砼站、當?shù)赜嘘P(guān)部門溝通聯系,打通復工輸送線路,將預拌混凝土運至現場并順利澆筑,為完成基礎澆筑目標保駕護航。
安全質量兩手抓
施工不忘安全。疫情期間,項目部還成立施工特別安全小組,建立起新的施工安全應急體系,嚴格履行月檢、周檢、日檢等安全檢查制度,認真執行安裝作業施工專項檢查,特種作業人員臺賬明晰,所有進場人員進行三級安全教育受教育率100%。特別針對新冠肺炎疫情防范,從體溫檢測、消毒清潔、口罩佩戴、分批分餐、人員進出、簽訂承諾、健康填報等細節執行上不打折扣,始終處于嚴格管理狀態,防止意外發生,保證施工安全。
質量是工程根本。雙城項目風機基礎形式為錨籠結構,屬于明陽智慧能源最新開發機型配套基礎機構,其施工內容包括錨籠安裝、下部支撐桿焊接調平、上下法蘭力矩調平、錨桿上下螺栓力矩緊固、基礎澆筑完成后的二次灌漿、錨桿拉伸等內容。與基礎環式基礎或一般錨籠式基礎相比,不僅施工時間長、施工工藝復雜,而且質量控制隱患點增多,細節標準要求嚴格,需要投入更多的人力物力。對此,項目部在施工前與廠家指導人員深化技術交流、強化技術培訓、選拔精兵強將,邀請廠家技術人員重點培訓,強化技術水平,大大提高了施工效率和施工進度。
征程未艾,前路可期。中國二十二冶雙城風電項目所有員工正全力以赴參與到這場與時間賽跑的比賽中,拼進度、搶工期、保質量,相信他們一定可以為雙城風電項目畫上一個圓滿的句號。 (中國二十二冶集團 張恒飛 牟成林)
